中低压离心式和轴流式通风机的安装流程及安装工艺

Fri Oct 11 14:16:00 CST 2019
共有8305家企业看过
       轴流式通风机又叫局部通风机,是工矿企业常用的一种风机,它不同于一般的风机,它的电机和风叶都在一个圆筒里,外形就是一个筒形,主要用于局部通风,特点是安装方便、通风换气效果明显、安全,可以接风筒把风送到指定的区域。


轴流式通风机

轴流式通风机


       离心式通风机广泛应用于能源、环境、航空等各个领域,是工农业生产中主要耗能设备之一;离心式通风机是除尘通风系统中四大件之一, 是一种比较精密的运转机械,它依靠叶轮的转动在风机内部形成负压,将外界气体吸入并经叶轮流道和蜗壳排出风机。


离心式通风机

离心式通风机


       这两种设备的作用虽然略有差异,但它们的安装流程以及安装工艺却是一致的,下面合景机电重点给大家介绍中低压离心式和轴流式通风机的安装流程及安装工艺。

       中低压离心式和轴流式通风机的安装流程如下

       基础验收 → 开箱检查 → 搬运 → 清洗 → 安装、找平、找正 → 试运转、检查验收

       中低压离心式和轴流式通风机的安装工艺如下

       一  基础验收

       1  风机安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求。

       2  风机安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合。

       二  通风机开箱检查应符合下列规定

       1  按设备装箱清单,核对叶轮、机壳和其它部位的主要尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录。

       2  叶轮旋转方向应符合设备技术文件的规定。

       3  进、出风口应有盖板严密遮盖。检查各切削加工面,机壳的防锈情况和转子是否发生变形或锈蚀、碰损等。

       4  风机设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求。

       三  设备清洗

       1  风机设备安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,装配后使其转动,调节灵活。

       2  用煤油或汽油清洗轴承时严禁吸烟或用火,以防发生火灾。

       四  风机安装

       1  风机设备安装就位前,按设计图纸并依据建筑物的轴线、边线线及标高线放出安装基准线。将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净。

       2  整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。

       3  整体安装风机吊装时直接放置在基础上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。设备安装好后同一组垫铁应点焊在一起,以免受力时松动。

       4  风机安装在无减震器支架上,应垫上4~5毫米厚的橡胶板,找平找正后固定牢。

       5  风机安装在有减震器的机座上时,地面要平整,各组减震器承受的荷载压缩量应均匀,不偏心,安装后采取保护措施,防止损坏。


       6  通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。

       7  通风机与电动机用三角皮带传动时进行找正,以保证电动机与通风机的轴线互相平行,并使两个皮带轮的中心线相重合。三角皮带拉紧程度一般可用手敲打已装好的皮带中间,以稍有弹跳为准。

       8  通风机与电动机安装皮带轮时,操作者应紧密配合,防止将手碰伤。挂皮带时不要把手指入皮带轮内,防止发生事故。

       9  风机与电动机的传动装置外露部分应安装防护罩,风机的吸入口或吸入管直通大气时,应加装保护网或其它安全装置。

       10  通风机出口的接出风管应顺叶轮旋转方向接出弯管。在现场条件允许的情况下,应保证出口至弯管的距离A大于或等于风口出口长边尺寸l.5~2.5倍(图4-34)。如果受现场条件限制达不到要求,应在弯管内设导流叶片弥补(见图4-35)。



       11  现场组装的风机、绳索的捆缚不得损伤机件表面,转子、轴颈和轴封等处均不应作为捆缚部位。

       12  输送特殊介质的通风机转子和机壳内如涂有保护层、应严加保护、不得损坏。

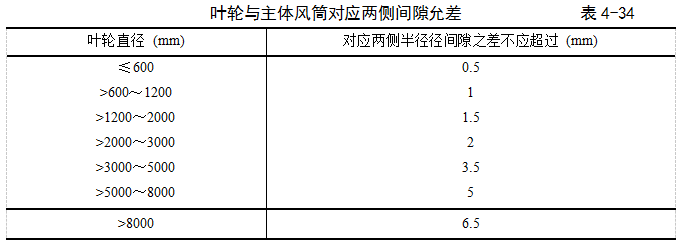

       13  大型轴流风机组装,叶轮与机壳的间隙应均匀分布,并符合设备技术文件要求。叶轮与进风外壳的间隙见表4-34。

       14  通风机附属的自控设备和观测仪器。仪表安装,应按设备技术文件规定执行。

       15  风机试运转;经过全面检查手动盘车,供应电源相序正确后方可送电试运转,运转前必须加上适度的润滑油;并检查各项安全措施;叶轮旋转方向必须正确;在额定转速下试运转时间不得少于2小时。运转后,再检查风机减震基础有无移位和损坏现象,做好记录。

       安装完之后若是发现风机减震器所承受压力不均的话,可适当调整减震器的位置或检查减震器的底板是否同基础固定。另外,安装完之后还应检查地脚螺栓是否松动,机座是否紧固;与通风机相连的风管是否加支撑固定;柔性短管是否过紧。

       合景机电是一家专业从事弱电工程安装、低压配电工程安装、中央空调安装的工程总承包公司,公司目前具有建筑机电安装工程专业承包2级和电子与智能化工程专业承包2级双资质,公司深耕机电安装领域十多年,具有对高等级轻工业厂房的水电和弱电系统规划设计、施工、运行、维护服务的整合承包能力;同时也具备对商业建筑和工业建筑进行消防施工和装修装饰,联系电话:400 602 0222/177-2239-7777/177-2238-3333
标签:

EPC无尘净化工程案例

光电显示
AMOLED LED贴片/模组/封装 TFT-LCD 液晶 触控模组 显示器件FED 偏光片
  • AMOLED
    AMOLED
    AMOLED
  • LED贴片/模组/封装
    LED贴片/模组/封装
    LED贴片/模组/封装
  • TFT-LCD
    TFT-LCD
    TFT-LCD
  • 液晶
    液晶
    液晶
  • 触控模组
    触控模组
    触控模组
  • 显示器件FED
    显示器件FED
    显示器件FED
  • 偏光片
    偏光片
    偏光片
精密电子
半导体 晶片 芯片 单晶硅 多晶硅 PCB 光学镜片 摄像头 手机盖板/部件
  • 半导体
    半导体
    半导体
  • 晶片
    晶片
    晶片
  • 芯片
    芯片
    芯片
  • 单晶硅
    单晶硅
    单晶硅
  • 多晶硅
    多晶硅
    多晶硅
  • PCB
    PCB
    PCB
  • 光学镜片
    光学镜片
    光学镜片
  • 摄像头
    摄像头
    摄像头
  • 手机盖板/部件
    手机盖板/部件
    手机盖板/部件
